1.頂管施工技術分析
頂管技術作為一種非開挖施工方法 ,是對傳統的地下管線開挖 、鋪設 、修複的一次重要革命 ,其最早在 1896年美 國一項 鐵路鋪設工程中得到了成功應用 。
與發達國家相比,我國頂管技術直至20世紀 5O年代才出現 ,隨著設備 、技術的不斷發展 ,技術逐 漸成熟 ,頂進距離增加 、頂進效率提高,為市政給排水管道以及煤氣、電力 、通信管道的敷設提供了重要 的技術 支撐 ,表 1對頂 管與其 他工法進行了對比。 通過 表 1分 析可知 ,頂 管施工技術的應用範圍較廣 ,與其他工法相比在精度控製方麵具有顯著優勢 ,目前在市政工程 中此項技術的先進性 、優越性 帶來的經濟、社會效益已經十分顯著 。
2.複雜環境條件下的市政頂管施工技術
頂管施工分為人工掘進頂管施 工和機械掘進 頂管 施工 兩大 類 。
一 類為人工掘進頂管施工 。要求在適宜的地質 、環境下 ,通過人工與簡單工具在套管前挖掘土體 ,此種方法較為簡單、操作靈活、成本低。但人工掘進對於地質 的要求較高 ,宜在砂性粉土 、粉質粘 土 和泥 灰等 粘性 土層 中應用 ,不 適 用 於流沙 、淤泥 、 沼澤地 、含水卵石層 、砂土 、砂質粉土 ,同時人工開挖下頂管口徑 超 過 1000mm 方 具 有 可 操 作 性 ,由此人工掘進頂管施工存在較大的限製性 。
另一類為機械掘進頂管施工 。此工法是在我國掘進設備研究水平逐漸提升的基礎上發展起來 的 ,與人工掘進方法 相 比,適用範圍更廣 、施工速 度更快 、管理更加方便 、安全性更高 ,目前常用 的 有泥水平衡 、土壓平衡 、氣壓平衡機械頂 管施工方法。其中,泥水平衡機械頂管施工方法具有顯著的應用優勢 ,包括平衡效果好 、頂進速度快 、地表沉降少 、土質適應性強等 ,可有效平衡地下水 ,適應於流沙和淤泥質地層。
根據上述分析可知 ,在複雜環境條件下市政頂管施工主要采用機械掘進方法 ,往往優先選擇泥水平衡法 ,針對一些不 良地質環境 ,如淤泥質或砂質 土層 ,由於土層穩定性差 ,缺乏頂管所需導向力 ,極 出現跑偏、塌方等問題 ,對此可采用深層攪拌樁 、 高壓旋噴樁注漿 、小導管超前注漿處理措施 ,在頂管前加固土層 ,保證頂管施工的順利完成。
3.實例分析
(1)工程概況
本工程為幸福水係廣陽橋至明山閘截汙工程 穿艾溪湖南路頂管施工部分 。本工程共設 3座豎 井 ,1座工作井(W16)和2座 接 收井 (W15及 W16— 1),從 中間向兩端分成2段頂進 。工作井及接收井均采用沉井製作形式 ,兩座檢查井之間的管線施工采用頂管方式。
(2)頂管施工技術的選擇
根據《南昌市幸福水係綜合整治工程施工圖勘 察 階段工程地質勘察報告》及《南昌市幸福水係廣 陽橋泵站地勘報告》,本工程區涉及到開挖岩土體自上而下為人工填土、粉質粘土 、中細沙 ,其中水塘 底部有少量淤泥 ,厚度為 0.4m~O.5m,地下水埋深 7.0m左右。根據 《給水排水工程頂管技術規程》(CECS246—2008)第 12.3節 “頂管機型選型參考 表”及《頂管施工技術及驗 收規範》(試行 )第 4.0.4 節 “頂管機和相應施工方法選擇參照表 ”中規定 ,應 選擇泥水平衡式頂管進行施工
(3)複雜地質下的泥水平衡頂管施工要點
1)施工流程
泥水平衡頂管施工工藝流程具體如下 :測量放樣→放樣複核→基坑構築→工作坑設備安裝→出洞準備→機頭出洞→頂管推進→中續間安裝一下管、接口安裝→水平頂進→頂管進洞。
2)施工技術要點
①頂管機進出洞
a.土體加固
本工程頂管所處地層含水量較大 ,為防止地下泥水湧人 ,保證施工安全 ,采取“門”式加 固措施 ,即采取高壓旋噴樁施工方法加固管道外徑兩側 、頂部一定範圍內的土體。
b.洞口止水
頂管施工時 ,為保證管子可從工作井順利出洞 , 工作井的預留洞口需略大於管節外徑 (以 100IBm為 宜),由此存在間隙問題 。基於此 ,在頂進時必須重 視對間隙的封閉 ,本工程在洞前安裝前牆止水圈, 防止地下水、泥砂由此處進入工作井。
c.頂管機出洞
完成頂管設備的安裝調試後 ,需做好以下工作 :將工具管推進 到與洞 口相距 1m的位置 ;為 了 避免掘進機出洞過程中出現叩頭問題 ,采用延伸導 軌,將前3節鋼混凝土管和機頭做成可調節鋼性聯 接 ;推進工具管 ,出土並保持理論土壓力/泥水壓力 ,當工具管切人原狀土 ,維持 3h-4h不動 ,測量靜止土壓力 ,並通過計算確定推進土壓力控製係 數 ;繼續推進 ,在第一節管安裝前 ,對工具管與導軌開展限位焊接 ,防止主頂縮回。
d.頂管機進洞
要點如下 :工具管推進至與接收坑井壁相距 10cm的位置時 ,停止推進 ;在保證安全的基礎上 , 使用空壓機將井壁洞 口鑿開後 ,立刻將工具管推進 至檢查井 ;繼續推進達到設計要求 ,脫離工具管、後 混凝土管 ;吊起工具管 ,清理幹淨井內雜物後 ,堵住 管外壁 、預留孔間隙,插入內徑 4,2om的出水管 ,令水有節製地流出管 內,防止出現土體塌方 、第一節管節下沉等問題 ;頂管完成後 ,需做好套管兩端的處理。
②管子接口
根據設計 ,本標段工程所用管節采用的是“F” 管 ,其受 力性能較好 、接頭穩固性高 ,同時接 口處 止水密封性能好 ;混凝土管吊運采用 50t吊車 ,管材運送 、擱置時應用方木墊高 ,防止“F,’型鋼板受壓變形 。
因本工程施工的是汙水管道 ,防水十分關鍵。 “F”接頭混凝土管頂進前需在其表麵塗抹黃油或瀝 青 ,有效減小摩阻力 ,完成頂進後接頭內以環氧砂 漿填塞。
③ 管道頂進
a.掘進機工作時 ,刀盤一邊旋轉切削土砂 、一 邊作偏心運動軋碎石塊 ,當碎石塊大小不超過泥土倉與泥水倉聯接位置間隙,方可進入泥水倉 ,經由排泥管排出,保證掘進機可在砂土 、黏土中正常運行 。
b.選用 4個千斤頂並列頂進 ,配合二級等推力 油缸 ,千斤頂著力中心處於管橫剖 1/4高位置。
c.頂進工作需連續 ,嚴禁中途停止。
d.頂進過程中 ,中央控製室主要負責人員需實時監測頂進速度 ,正常頂進條件下 ,頂進速度以 2.5cm/min~3.5cm/min為宜 ,若遭遇正麵障礙 ,頂進速度則以1cm/min為宜 。

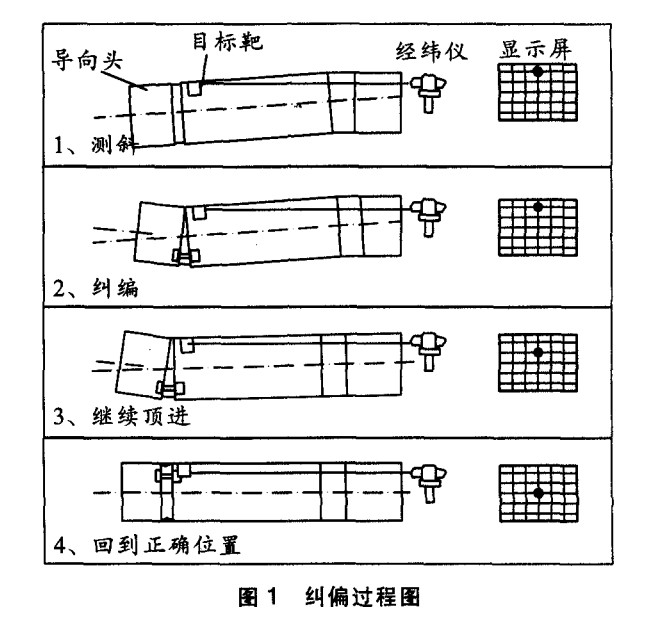

e.頂進過程中 ,每班均需填寫施工記錄 、定時觀測頂管位置偏差 ,及時糾偏 ,具體見圖 1。
④觸變泥漿的配製與壓漿
在頂管施工中,觸變泥漿的應用目的在於減小 摩阻力。本工程采用的是膨潤土觸變泥漿 ,通過地麵壓漿站配製泥漿後 ,以 2台液壓注漿泵壓人2根輸漿總管 ,一根壓注至機頭後儲漿箱 ,進入掘進機尾部同步注漿口;一根壓注至管節上所設的環形分管的各注漿孔,進行泥漿補充 ,以便形成管節外圍完整泥漿套。壓漿時,需做到先壓後頂 ,隨頂隨壓 , 及時補漿 ,注漿設備與管路均需可靠 ,保證注漿效果良好。
4.結束語
綜上所述 ,在我國市政頂管施工中 ,人工掘進與機械掘進方法均得到了廣泛應用 ,前者對於地質條件的要求較高 ,後者應用範圍相對較廣 , 尤其是泥水平衡機械頂管施工方法對於環境的適應性較 強 ,在流沙和淤泥質地層均可 得到較好 的施工效果 ,使幸福水係廣陽橋至明山閘截汙工程最終實現頂管的順利完工 ,因此 ,該技術值得推廣應用 。
