鋼絲網骨架塑料複合管電熱熔連接質量探討

發布:山東輝煌類目:行業動態 熱點:鋼絲網骨架塑料複合管,鋼絲網管,電熱熔連接,鋼絲網骨架管 點擊:6117 發布時間:2017-11-29
1 管材介紹
鋼絲纏繞網骨架增強聚乙烯複合管簡稱鋼絲網骨架塑料複合管 Plastic-steel mesh skeleton-plastic(PE)composite pipe,即 SRTP,是呈纏繞在管材中分布的高強度鋼絲為增強骨架,其內外以高密度聚乙烯為基體,經連續擠出複合成型的新型管材。它既保留了鋼管的優良的承壓性能,又保留了塑料管良好的衛生性能以及易於敷設、技術可靠、使用壽命長等特點。(結構圖如附圖 1 所示)
鋼絲網骨架塑料複合管電熱熔連接質量探討

2 適用範圍
鋼絲纏繞網骨架增強聚乙烯複合管主要適用於城市建築給水,飲用水,消防水,熱網回水,煤氣,天然氣輸送等。廣泛適用於建築行業、化學化工行業、石油化工行業、電力工程工藝用水、農林噴灌、冶金礦山等。
3 工藝原理
利用 220V±20V 電壓,采用專用電熱熔機具,將管道接口逐根連接一體。

工藝特點:a、埋地敷設時,管道采用電熱熔連接。
b、架空敷設及與金屬管道連接時采用法蘭連接。
4 施工控製
4.1 管材、管件的驗收,熔接機具的檢測與維護
(1)驗收內容包括:產品合格證、質量保證書、各項性能檢驗報告、規格數量、包裝情況及管材、管件的質量等。
(2)驗收管材、管件時,應在同一批中抽樣。SRTP 外表麵應色澤均勻,無明顯劃痕、無氣泡、無針眼、無脫皮和其他影響使用的缺陷。SRTP 內表麵應平滑,無斑點、無異味、無異物、無針眼、無裂紋。
(3)熔接機具一般是廠家提供,對相關機具要進行進場檢驗,廠家技術人員必須對機具的使用和維護保養等進行技術性指導,並發給施工安全技術交底書。(交底書中應明確不同管徑電熱熔參數表、電熱熔機具安全使用說明書等技術性文件)
4.2 管材、管件的存放
(1)管材管件應存放在通風良好、溫度不超過 40℃的庫房或簡易場地。若存放時間較長則應有遮蓋物,避免暴曬和雨淋。
(2)管材應水平堆放在平整的支撐物或地麵上,堆放高度不宜超過 1.5m。
4.3 管道搬運
管材在搬運裝卸過程中,采用非金屬繩帶捆紮、吊裝。寒冷天氣搬運管材、管件時,嚴禁劇烈撞擊,輕拿輕放。
4.4 管道布置
(1)管道穿越公路時應設鋼套管或鋼筋混凝土套管,套管內徑至少大於管材外徑 150mm。套管內有接頭時,則必須在試壓合格後方可進行穿越施工。
(2)SRTP 地上安裝時與閥門、水泵、容器等相連時,要采取固定支架,直管段采取滑動(軸向、橫向)支架。

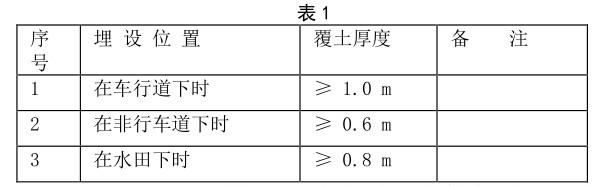

(3)SRTP 地麵下鋪設時,最小管頂覆土厚度應符合下表規定:
鋼絲網骨架塑料複合管電熱熔連接質量探討

(4)SRTP 直埋敷設時,在直段較長的管線與閥門、彎頭、三通、管件設備(各種容器、過濾器等)相接角處設置固定支墩。隨地形自然彎曲敷設時,直管段結束端應設置固定支墩。
4.5 土方工程
(1)深度在 5m 以內的溝槽,垂直壁適當采用支撐形式加固。
(2)開挖溝槽時,不宜超挖,若出現超挖應用砂土或素原土填補並夯實,溝槽內積水應及時排出。
(3)凡可能引起管道不均勻沉降的地段,其地基應進行處理或采取其他防沉降措施。
(4)開挖溝槽時,遇到管道、電纜、地下構築物或文物古跡時,須予以保護,並及時與有關單位和設計部門聯係協調處理。
4.6 管道敷設
(1)溝槽驗收合格後方可進行 SRTP 敷設。
(2)管道宜在溝槽內進行連接,下管時應采用軟帶或麻繩平衡下移,防止管材劃傷、扭曲或過大的拉伸和彎曲。
(3)管道如在溝上連接,待多根管道連接完成後,並達到熱熔冷卻時間後方可下溝。
(4)施工間斷或休息時,管口應及時封堵,禁止雜物進入。
(5)管道在穿越采用打洞機施工時,必須保證穿越段周圍建築物、構築物不發生沉陷、位移和破壞。
(6)管道在穿越物體時套管部位要有固定措施,防止運行或打壓時 SRTP 管道抖動造成損壞。
4.7 管道連接
(1)SRTP 在連接前應對管材、管件及機具設施按設計要求進行核對,並對機具進行施工前檢修。
(2)SRTP 連接采用電熔連接或法蘭連接,埋地管道一般不宜采用法蘭連接,與金屬管道連接時采用法蘭連接。
(3)SRTP 焊接操作工人上崗前,必須經過專門培訓,經考試和技術評定合格後,才能承擔管道連接任務。
(4)施工前檢查焊接電源線接觸是否良好,電源線電壓(一般控製在 220V±20V)是否穩定,焊接機具樁頭是否完好,管件插口是否有雜物等。檢查完畢達到要求方可施工。
(5)切割管道時應根據現場測量實際值量取管道長度,用切割器具進行切割(選用切割工具時應考慮塑料管材內有鋼絲的存在),保證管道端口切割平整,斷口斷麵與管材軸麵應垂直,並剔除毛刺整邊。
(6)SRTP 焊接前,必須對焊接表麵即管件內表麵和管道外表麵進行打磨,去除氧化層。(一般采用砂紙、鋼刷或電動鋼刷打毛焊接表麵)——這是保證電熱熔質量的重要手段。
(7)管件與管子套裝時:a.應保持電熔管件與管材的熔合部位不受潮;b.管子表麵必須做熔接深度標記,套裝必須達到深度線位置;c.較直兩對應的連接件,使其處於同一軸線上。套裝完畢進行焊機的連接等事宜。

(8)電熱熔施工準備完畢,相對管徑大小設置不同的機具參數,參數的設置必須準確無誤,這是保證電熱熔質量的關鍵。
鋼絲網骨架塑料複合管電熱熔連接質量探討

(9)機具參數設定完畢,按啟動按鈕,電熱熔過程中不得間斷。在熔合及冷卻過程中,不得移動、轉動電熱熔管件,熔合的管道不得在連接件上施加任何外力。觀察管件焊接,觀察孔內小塑料柱的變化(是否軟化或向外突出)。如遇電壓不穩定或短路的必須重新焊接,焊接完畢機具會自動停止。
(10)管道焊接完畢,不得踩踏熔接接頭或在其上放置重物,確保熔接接頭達到工藝冷卻時間後才能對係統進行打壓試驗及驗收。
4.8 管道係統試壓驗收
(1)管道試壓前應進行吹掃,熔接接頭和管路較長部分必須回填且夯實牢靠。整管段中部必須不少於兩個夯實點,管道下部與管底間的空隙必須填實。
(2)管道試壓一般采用水作介質,緩慢地向管道內注水,及時排出管道內的空氣,進行水密性檢查。一般規定:強度試驗壓力應為實際工作壓力的 1.5 倍(Ps=1.5·Pg),保壓 1 小時,壓降不超過 0.03MPa;嚴密性試驗壓力應為管道工作壓力的 1.15 倍(Po=1.15·Pg),保壓 2 小時,壓降不超過 0.03MPa。
(3)管道試壓分為整體係統試壓或分段試壓兩種方式,試壓管段的長度應視現場情況而定。
(4)采用法蘭連接的管線在試壓完成後,還需將螺絲再緊固一次。
(5)管道試壓應有建設單位、施工單位、監理單位共同進行,管線分段試壓或整體試壓合格後,才能進行土方回填等下一道工序。
(6)管道試壓結束,及時泄壓並將管線內的水排盡。
4.9 土方回填
管道安裝完畢,管道試壓合格後才能進行土方回填事宜,回填土中不應含有礫石及其他硬物。管溝底部采用人工回填至管頂上 300mm,300mm 以上采用機械回填。
5 注意事項
SRTP 管道焊接施工對工人的素質要求較高,操作人員必須經過專業技術人員的指導、考核,且應對熔接過程熟練掌握。現對 SRTP 管道電熱熔過程中的施工注意事項歸納如下:
(1)熱熔管道與管件必須配套;
(2)熱熔機具必須配套使用,且符合管材要求;
(3)施工前必須對熱熔機具進行校驗,排除機具故障;
(4)管口切割、打磨必須到位,嚴格工藝標準要求;
(5)熱熔機具參數確定必須準確無誤;
(6)管道安裝時必須標識熱熔深度線,確保熱熔質量;
(7)管道熱熔連接完畢,必須達到工藝要求冷卻時間。

MORE
山東輝煌LOGO

聯係我們

山東輝瑞管業有限公司
電話:0537-8774888 0537-8774999
地址:山東省金鄉經濟開發區崇文大道

版權所有: 山東輝瑞管業有限公司 備案號:魯ICP備17012238號 技術支持:邦達傳媒

糖心vlog-糖心vlog官网-糖心传媒-糖心破解版官方版下载
